12月5日,钦州市委常委、钦州港片区管委常务副主任杨斌带队,到国投钦州电厂三期项目召开现场办公会,研究解决项目有关问题。片区管委副主任李从佳、梁庆参加。

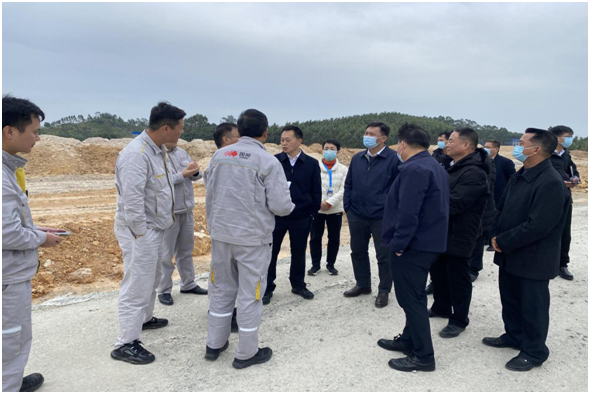

▲杨斌一行在现场听取项目建设推进情况及计划
杨斌一行先后深入项目厂外输煤管带机、南港大道北段、600亩施工组合场、加工厂、办公生活区临时用地进行调研,认真听取了国投钦州第二发电有限公司总经理宋黎耕介绍项目建设进展情况,详细了解项目建设中遇到的用海、用林、征拆、资金、管道穿越铁路审批等要素保障问题及困难。现场调研后,杨斌在国投电厂三期项目部召开现场办公会。
杨斌指出,国投钦州电厂三期项目是自治区层面统筹的重大项目,对片区企业特别是中石油、华谊的用气等具有重要意义。各部门要进一步提高政治站位,强化责任担当,靠前服务,按照原计划时间节点,深入为企业分忧解难,与企业合力抓好项目建设。

▲杨斌在国投钦州电厂三期项目部召开现场办公会
杨斌要求,一是疫情要防牢。项目业主要不折不扣落实“疫情要防住”的重要要求,组织好各参建单位做好疫情防控,把疫情防控工作考虑深、考虑细、考虑透,抓紧、抓细、抓实。二是集中力量攻坚。由片区管委领导牵头召集有关部门专题解决管线迁改、穿越铁路等问题;并且整合其他征拆队伍力量,集中力量解决该项目征拆问题。三是投产目标不变。各部门要以目标为导向,提前谋划,积极行动,确保3、4号机组今年12月开工,1、2号机组在2023年底投产,为钦州经济社会发展多作贡献。
会上李从佳、梁庆也作了工作安排。各部门负责人均表态,会后按会议部署,加快解决制约项目推进的瓶颈问题。
片区工业与高新技术产业局、自然资源和建设局、综合执法局、社会事务局、产业服务中心,钦州供电局、临海公司等相关部门和单位负责人参会。片区工业振兴特派员工作分队裴云、韦彭、陈雄武、许展源等同志参加调研。
